檔案室IG541氣體滅火系統施工組織方案如何做才能順利完工呢?IG541氣體滅火系統包含IG541氣體滅火裝置,報警控制系統,滅火劑輸送管路三大系統,下面我們將檔案室IG541氣體滅火系統施工組織方案的核心要點整理出來,希望對讀者有所幫助。
一、前期工作
前期準備是重中之中,準備工作做不好一切都是空談。
檔案室IG541氣體滅火系統施工核心在前期設計,檔案密集架距梁頂距離太小,感煙探頭容易因不透風產生誤報;工期容易和密集架施工重疊,造成腳手架沒地方放置;IG541管網用空氣或氮氣打壓規范要求是10.5MPA,所以選擇閥出來的法蘭焊接要求專業施工而不是隨意焊焊支架那種;管道管件要符合國標要求,不能有半點虛假;選擇閥減壓閥選擇不銹鋼材質,IG541壓力大,穩定大于一切。
前期準備主要包含:
A、圖紙確認/實現功能確認/設備位置確認/管道管件材料符合國標/工序確認防止和檔案密集架施工時間重疊。
B、根據現場及圖紙落實線路走向,滅火裝置的搬運路線及方式。
C、前期人員組織、工機具、材料、車輛、錢等安排到位。
D、施工時間做好計劃。
E、應急預案確認。
二、IG541氣體滅火系統施工作業指導書

施工作業指導書
三. 火災自動報警系統施工注意事項
1、火災自動報警系統布線:
a、火災自動報警傳輸線路采用絕緣導線時,應采取鍍鋅線管保護方式布線。
b、不同系統,不同電壓,不同電流類別的線路不應穿于同一根管內或線槽的同一孔內。
c火災探測器的傳輸線路,宜選擇不同顏色的絕緣導線。同一工程中相同線別的絕緣導線顏色應一致,接線端子應有標號。
d、導線在管中間不得有接頭,導線之間連接應焊錫,導線與設備連接應加線耳、導線端頭應有編號標志。
e、火災自動報警系統及疏散指示應急照明系統使用的電源應盡可能使用消防專用電源,并帶有備用直流電源。
f、火災自動報警系統宜配合裝飾工程進行探測器底座接線及其它火災報警設備安裝,聯動設備連接,線路電阻測試,最后進行主機及探頭安裝,安裝完畢即進行系統調試。
2、火災探測器的安裝
點型火災探測器的安裝位置必須符合規范要求。
a、至墻壁、梁邊的水平距離不小于0.5m。
b、探測器周圍0.5m內不應有遮擋物。
c、探測至送風口邊的水平距離不小于1.5米、至多孔送風頂棚孔的水平距離不小于0.5m。
d、在寬度小于3m的內走道頂棚上設置的探測器宜居中布置,感溫探測器的安裝間距不大于10m,感煙探測的不大于15m,距端墻不大于安裝間距的一半。
e、探測器水平安裝,當必須傾斜安裝時,傾角不大于45度。
四. IG541滅火裝置施工注意事項
1、系統部件檢查,注意鋼瓶上要鋼印清晰,有IG541鋼瓶字樣,承壓25.8MPA。
2、先導閥安全銷是否完好。
3、壓力表檢查時候有掉壓現象要及時調壓或重新充氣,新出廠的設備,壓力表經過物流運輸容易出現松動情況。
4、檢查電磁閥撞針長度是否正常,如果過長擰進去會將膜片擊穿,造成嚴重后果。

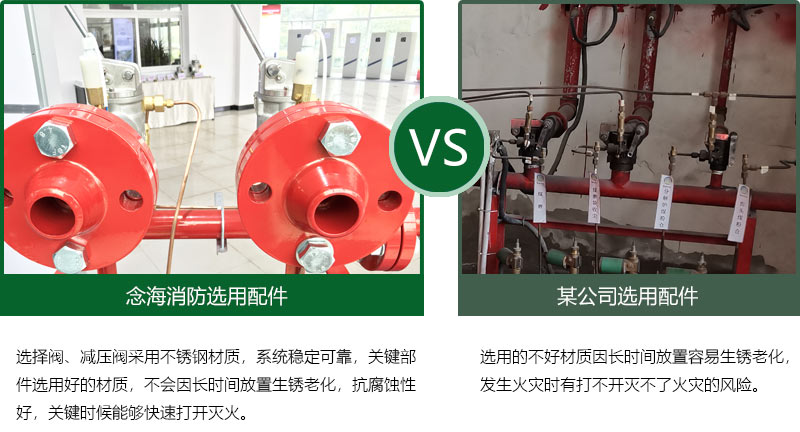

5、選擇閥選擇不銹鋼材質,減壓閥也要選擇不銹鋼材質,消防是預防為主,核心部件一定要能耐得住腐蝕,否則關鍵時候想滅火卻發現很多問題,而且有人身傷亡風險。
6、支架要固定牢靠,IG541壓力大,噴放時后坐力強。
五. IG541滅火劑輸送管路施工注意事項
1、因IG541儲存壓力為15MPA,經過減壓板后壓力還有7MPA,所以管道管件材質必須符合規范;
2、管道有焊接處破壞了鍍鋅層,應對損壞的鍍鋅層進行防腐處理;
3、管道穿過墻或樓板應安裝護套;
4、三通分流進出口應水平安裝;
5、管道應固定牢固,支架、吊架的設置和間距應符合規范的規定;
6、氣壓強度試驗:氣壓強度試壓時應以不大于0.5Mpa/s的升壓速度緩慢升壓至試驗壓力10.5MPa,保壓5min,檢查管道各處無滲漏(采用肥皂水噴涂在管件連接處看有無氣泡冒出)、無變形為合格。
六、質量、安全措施
1、質量措施
前期準備:圖紙確認,功能確認,設備位置確認,管道管件確認,做到有序施工。
施工工序:檔案室IG541氣體滅火系統施工和密集架施工工序協調好,防止工序打架特別當密集架安裝完畢后,布置探頭時不好放置腳手架。
現場施工:人員技能培訓到位,施工工序科學,人員分工明確。
布管布線:管道布置安全科學,穿線按規定施工,線的功能標識明確。
滅火裝置安裝:工人協調作業,電磁閥接線但不裝到瓶頭閥上。
移交:資料一一對應,系統調試合格。
2、安全措施
前期準備:在公司做好安全培訓,相關安全帽,安全鞋,準備到位。
現場施工:人員技能培訓到位,作業人員禁止喝酒,保障飲食,休息合理。施工作業做到安全文明施工。
布管布線:現場取電不要亂搭亂放,帶電施工時穿線鋼絲頭全部用絕緣黑膠帶裹好。
滅火裝置安裝:鋼瓶搬運采用專業工機具,協調運輸。
移交:電磁閥不接線,調試完畢合格后,用萬用表測量無電壓后再進行接線。
七、應急保障方案
1、與業主確認好組織措施,責任到人,在施工過程中,發生事故第一時間和誰聯系,同時如何救援明確方案。
2、在檔案室IG541氣體滅火系統施工期間,應安排應急手提式滅火器臨時放置在施工區域。
3、提前預估風險源做好防護措施,登高,取電,物體打擊,鋼瓶搬運,打壓等。
以上是被稱為檔案室氣體滅火標王的念海消防整理的檔案室IG541氣體滅火系統施工組織方案的核心要點,希望能給每位讀者帶來一些價值,讓您在組織檔案室IG541氣體滅火系統施工時能夠從容應對,如果需要完整的施工方案可以聯系我們客服 0512-67951790。
